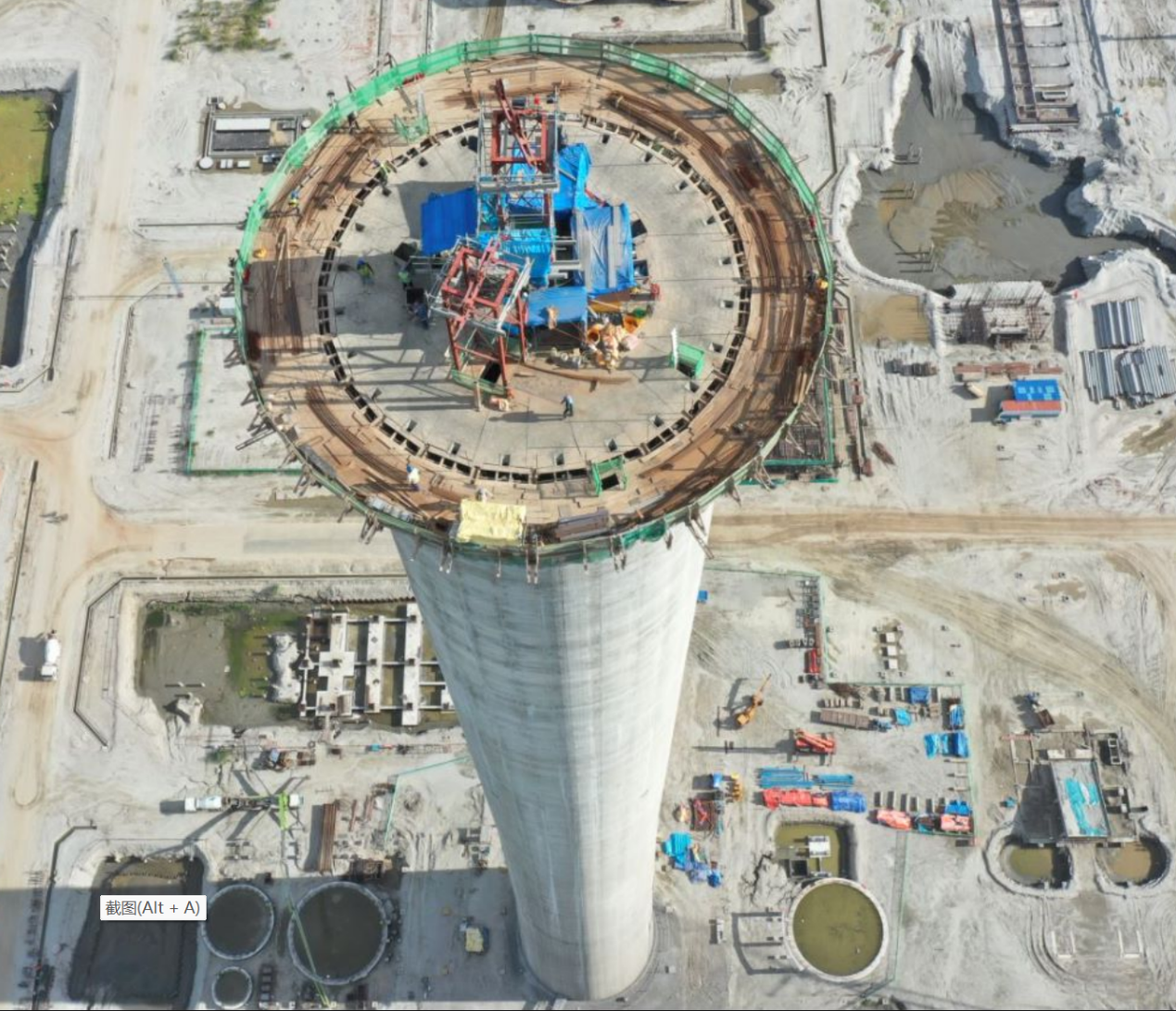

2022年9月1日烟囱顺利结顶
孟加拉国Patuakhali博杜阿卡利(2 × 660MW)机组燃煤电厂项目,希斯芮(C3公司)承建了本项目的烟囱EPC建设,烟囱总高220米,混凝土外筒高216.5米,底部直径24米,外口直径18.3米。2022年6月22日开始浇筑筒身混凝土,于2022年9月1日顺利封顶,总用时72天。

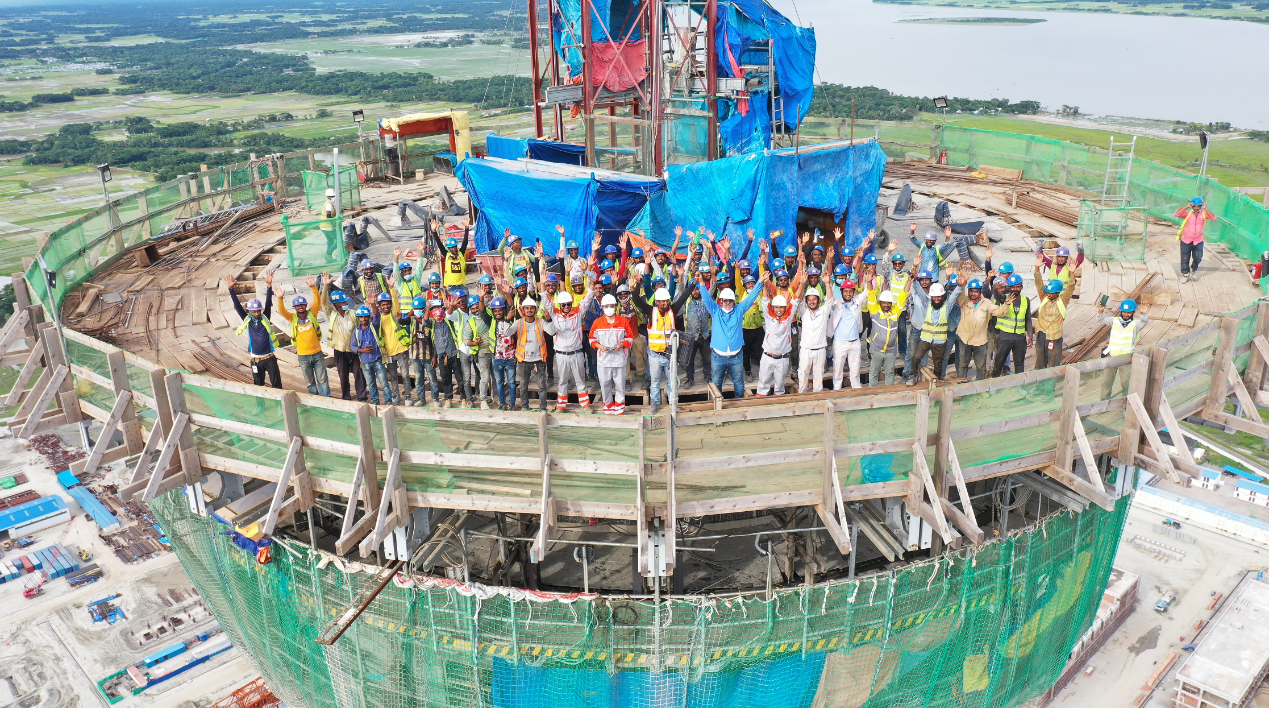

烟囱顺利封顶
本烟囱使用连续浇筑设备施工,施工期正处于当地南亚雨季、台风频发,当地风速280km/h。通过设备本身连续微距提升变径系统,安全、平整、易拆卸伸缩平台、精准的实时监控调节的质量控制系统以及高效、持续稳固的配套机械联动作业在术团队与总包方(天津电建(TEPC))的紧密配合下保安全,高效率、高质量的完成烟囱混凝土施工。
连续浇筑设备昼间施工

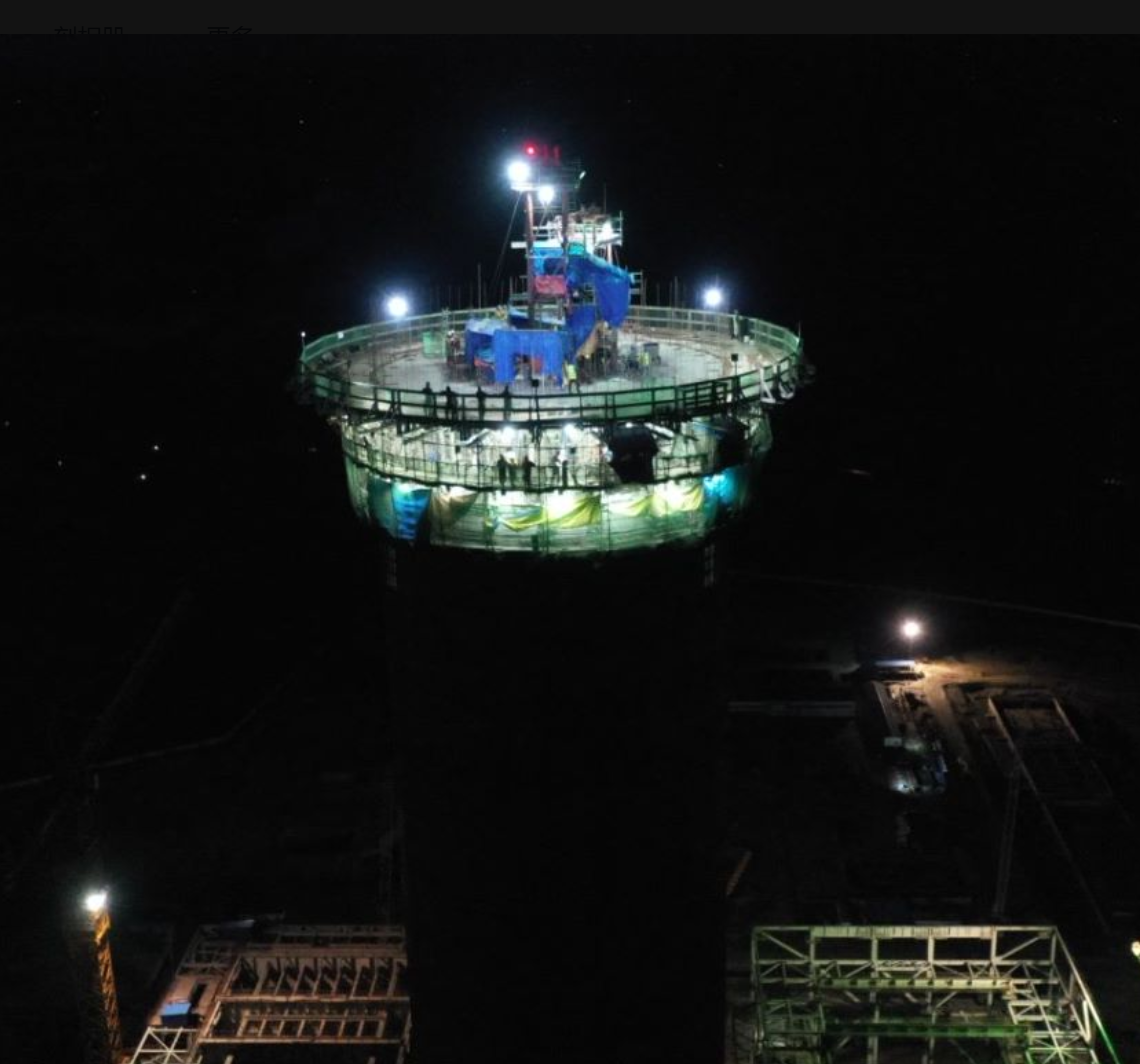

连续浇筑设备夜间施工
孟加拉国Patuakhali博杜阿卡利(2 × 660MW)机组燃煤电厂项目配置连续浇筑系统、阻尼器、一体化装配式钢内筒和宾高德防腐内衬系统等先进设施,为本项目高标准落地奠定了基础。
