洋口港经济开发区热电联产扩建项目一期二阶段工程是由桐昆集团投资,是洋口港经济开发区内热电输供重要组成项目,项目共建设4台270t/h锅炉,属如东市和洋口港经济开发区重点项目。
我司在完成一期一阶段项目基础上继续承揽了一期二阶段环保岛烟气低能耗排放系统工程EPC建设,项目主要由地面烟气低能耗排烟系统和120米混凝土烟囱。本项目地面烟气排放系统采用装配式钢烟道,烟囱为双钢内筒混凝土套筒结构,内筒采用我司专利技术—— 一体化装配式防腐钢内筒(钢内筒+宾高德内衬)。混凝土外筒高度117米,出口直径11.65米,底部直径13.45米。
低能耗地面烟气排放系统我司经过数模计算,实体模型模拟,在克服场地狭窄,干扰设备过多等困难的基础上,通过管道路线优化、管径调整、内设导流板等技术,实现了降低能耗的要求,年节约运行费用约40万元。

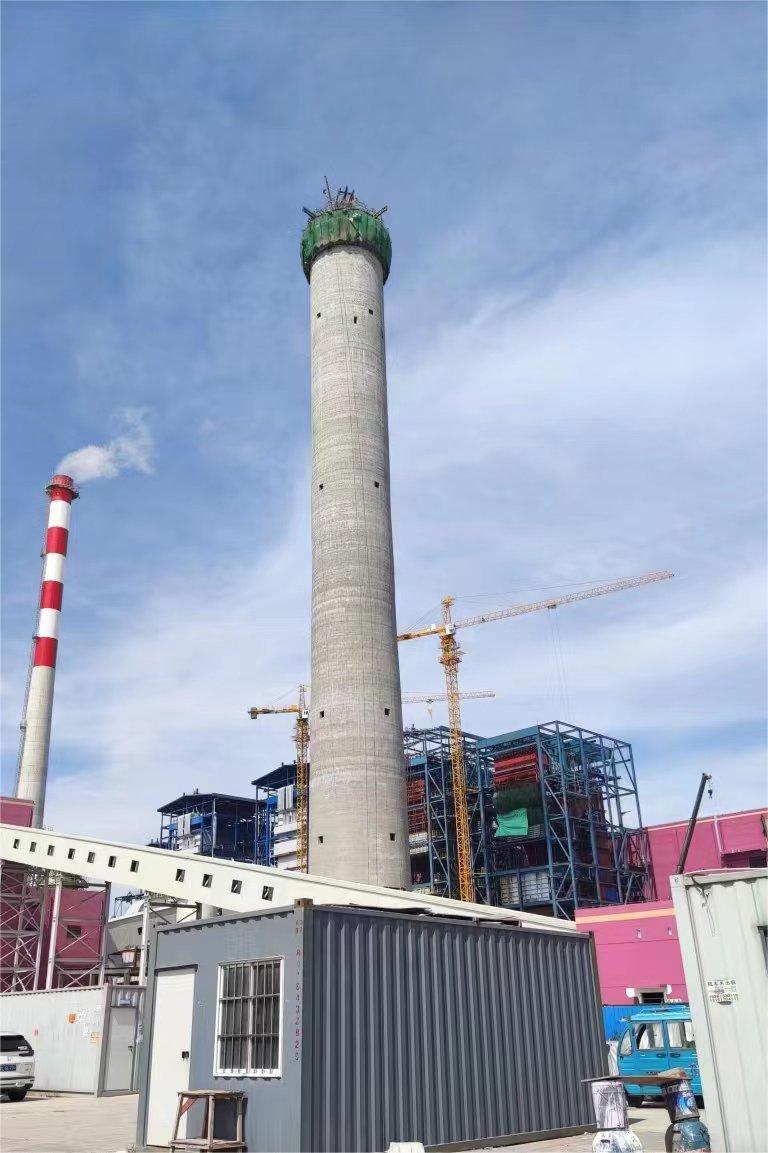

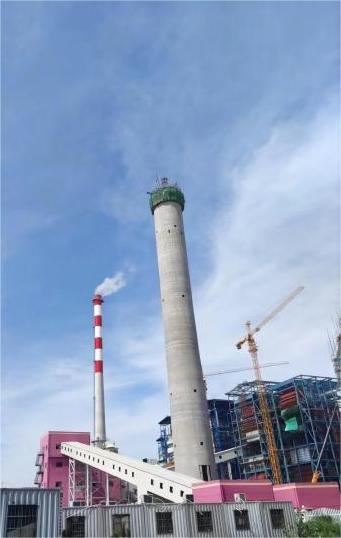

烟囱外筒施工按业主要求工期紧、质量高、施工安全保证率高,我司采用国际领先的混凝土连续浇筑技术,开工日期为4月23日,截至7月3日封顶,经历工期70天(实际工期为40天,期间受疫情影响停工30天),平均提升高度约3米/日,日提升高度高峰为3.5米。
混凝土烟囱连续浇筑系统是一种利用液压微距连续顶升、多维度可调模板控制结构的钢筋混凝土现浇设备和施工工艺,专业用于高耸构筑物、特殊建筑物,具备施工速度快、施工质量可靠、精确度高、安全度高的特点。针对该施工工艺我司在吸取国际先进经验基础上,历时三年对施工工艺和设备进行吸收和研发,结合国内规范有关要求和材料及设备特点进行了改进和创新,期间我司在孟加拉帕亚拉热电一期275米混凝土烟囱、博杜阿卡利225米混凝土、玛塔巴里275米混凝土烟囱、南非红石光220米光热塔等四个项目上应用,积累了较为成熟的经验,培养了专业技术人员30余人。洋口港经济开发区热电联产扩建项目一期二阶段混凝土烟囱工程是我司首次在国内应用该项技术,施工速度较国内常规翻模和滑模工艺提升3倍,施工安全保障大幅提升,同时因该工艺为24小时连续微距提升,避免水平施工缝出现,结构质量得以良好的保证,该工艺模板采用了多维度可调节刚性模版,在提高混凝土外观质量的同时降低了辅助模板的使用,具备较好的整体性。
该技术的引进利用,使国内混凝土烟囱、光能塔等高耸构筑物、建筑物施工技术水平达到欧美国际先进水平,提高了我国工程建设行业在国际市场的竞争力,具有良好的社会价值和经济价值。
